攻堅克難促並網 踔厲奮發傳捷報——新疆風能公司達阪城風電場升級改造項目首台機組並網成功

2023-09-11 18:10 / 查看:4923

2023年9月9日18時35分,隨著調試人員按下啟動按鈕,E2風力發電機組的葉輪迎風轉動緩緩劃出優美的弧線!新疆風能公司達阪城風電場升級改造項目首台機組安全、順利並入電網,這也是新疆首批“以大代小”升級改造項目首台機組並網發電,具有裏程碑意義,不僅為疆內老舊風電場改造提供成功經驗,同時也為電網注入綠色動能。

該項目是自治區2022年第二批市場化並網新能源項目,是烏魯木齊市、達阪城區重點督辦項目之一,也是國內首批“以大代小”實施的項目之一,得到了市、區兩級政府、股東和集團公司的大力支持和幫助。

2022年,風能公司按照自治區相關政策,主動作為,積極推進達阪城風電場升級改造項目,獲得自治區發改委賦碼備案。2023年3月,升級改造項目建設正式啟動。該項目是在原有場區開展建設,場區內周邊地形複雜、電網密布,線路建設路徑跨高速、穿高鐵,施工手續辦理難度大、周期長。同時,電網手續辦理過程中存在新舊容量替換分攤、計量等問題,這些都為項目建設帶來了很大困難。為確保項目如期並網,公司全麵評估並製定了詳細的升級改造方案,建立了項目推進協調聯動機製,統籌管理項目安全、質量及進度,加大檢查力度,定期分析工作進展情況,及時協調解決好項目推進過程中的難點、堵點問題。項目建設管理團隊全體人員秉承老一代風電人的理想與情懷,克服重重困難,做足功課,合力攻堅,共同努力,克服沙塵肆虐、高溫寒冷等惡劣環境條件,頂著“白+黑”“5+2”的工作強度,連續六個月、一百多個日夜24小時不間斷奮鬥,全力以赴強協調、趕工期、搶進度、抓質量、保安全,提前完成首台機組並網,項目也進入了最後的收官階段。

該項目位於烏魯木齊市達阪城區,地處我國風能資源最豐富的地區之一——“中國風穀”,項目共拆除36台老舊機組,新建7台6.25MW機組和1台2.5MW機組,共計容量46.25MW,新建一座110kV升壓站並配套7MW/28MWh儲能電站。項目建成後,達阪城風電場年等效滿負荷小時數將極大提升,單位容量征地麵積大大降低,發電能力提升超30%,風電場110kV變電站及相關配套線路實現升級迭代,進一步優化了項目場區接網條件,提高了風電場綜合自動化水平。每年可為電網提供清潔電能16026.55萬kW.h,可節約標準煤約4.83萬t,減少SO2排放量約16.19t,氮氧化物約24.36t,CO2排放量約13.27萬t,對於建設環境友好、資源節約型社會具有積極的作用。

未來,風能公司將繼續踐行老牌新能源企業的責任與擔當,為新能源建設再添新動能,譜寫新疆風能加快推進地方能源經濟發展戰略的精彩篇章。

圖1 基礎澆築日夜不停

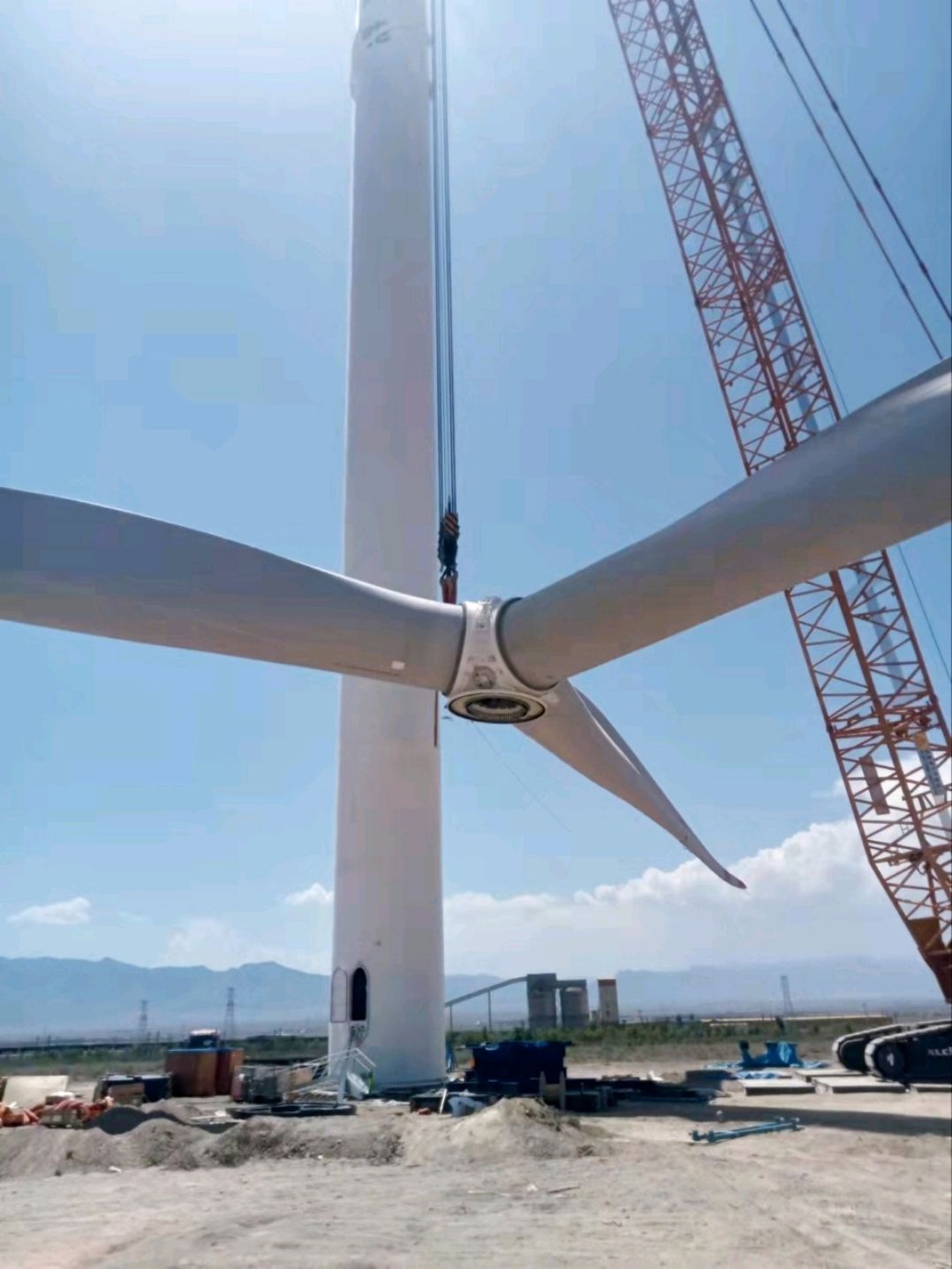

圖2  風力發電機組吊裝

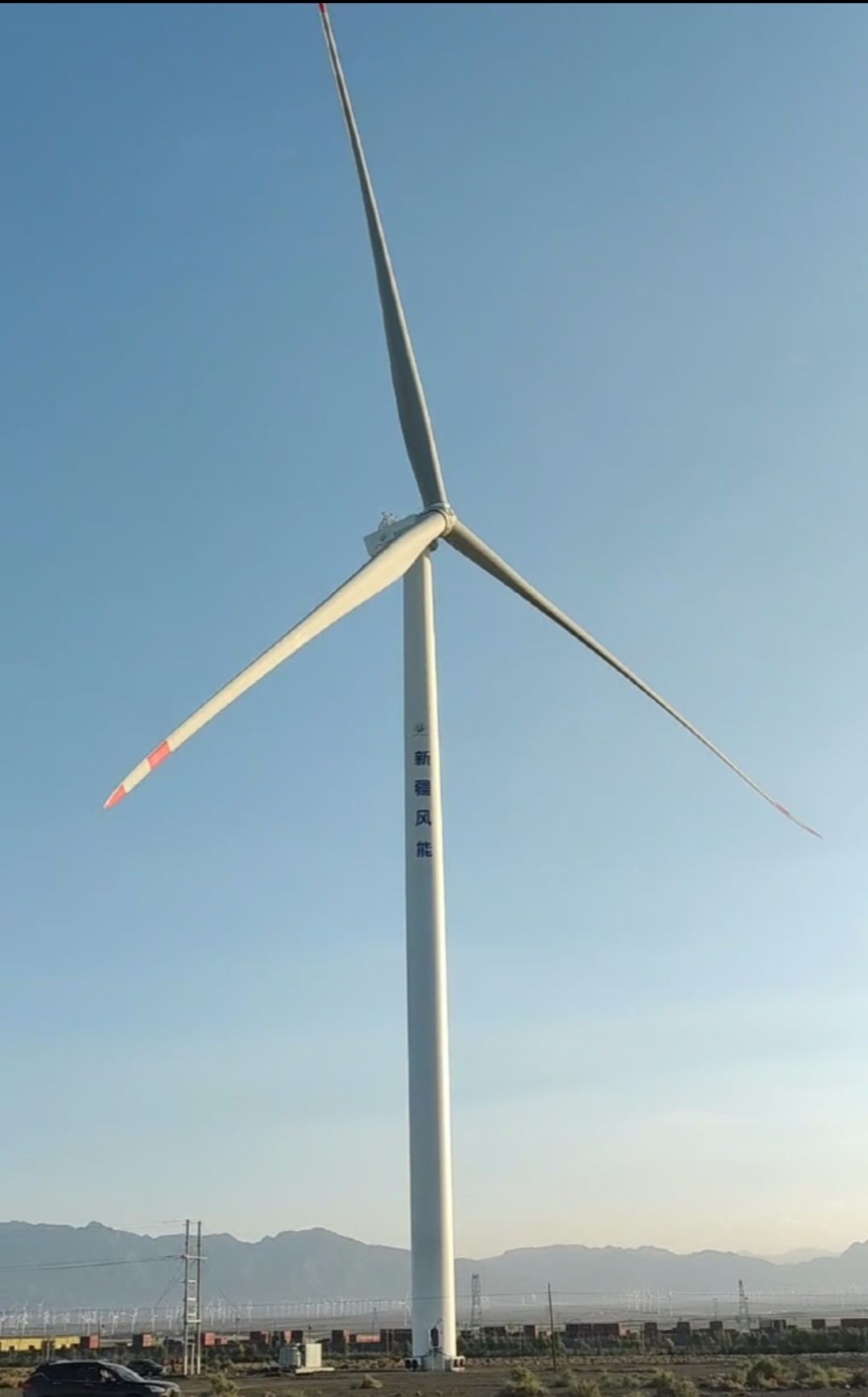

圖3  首台機組完成調試

圖4  首台機組順利並網
